В Новгородской области продолжается реализация программы по повышению надёжности электроснабжения региона. Её воплощают в жизнь «Россети Северо-Запад» совместно с правительством области под личным контролем губернатора.
Александр Дронов неоднократно подчёркивал, что надёжность электроснабжения — важнейший приоритет, влияющий на стабильность и качество жизни людей.

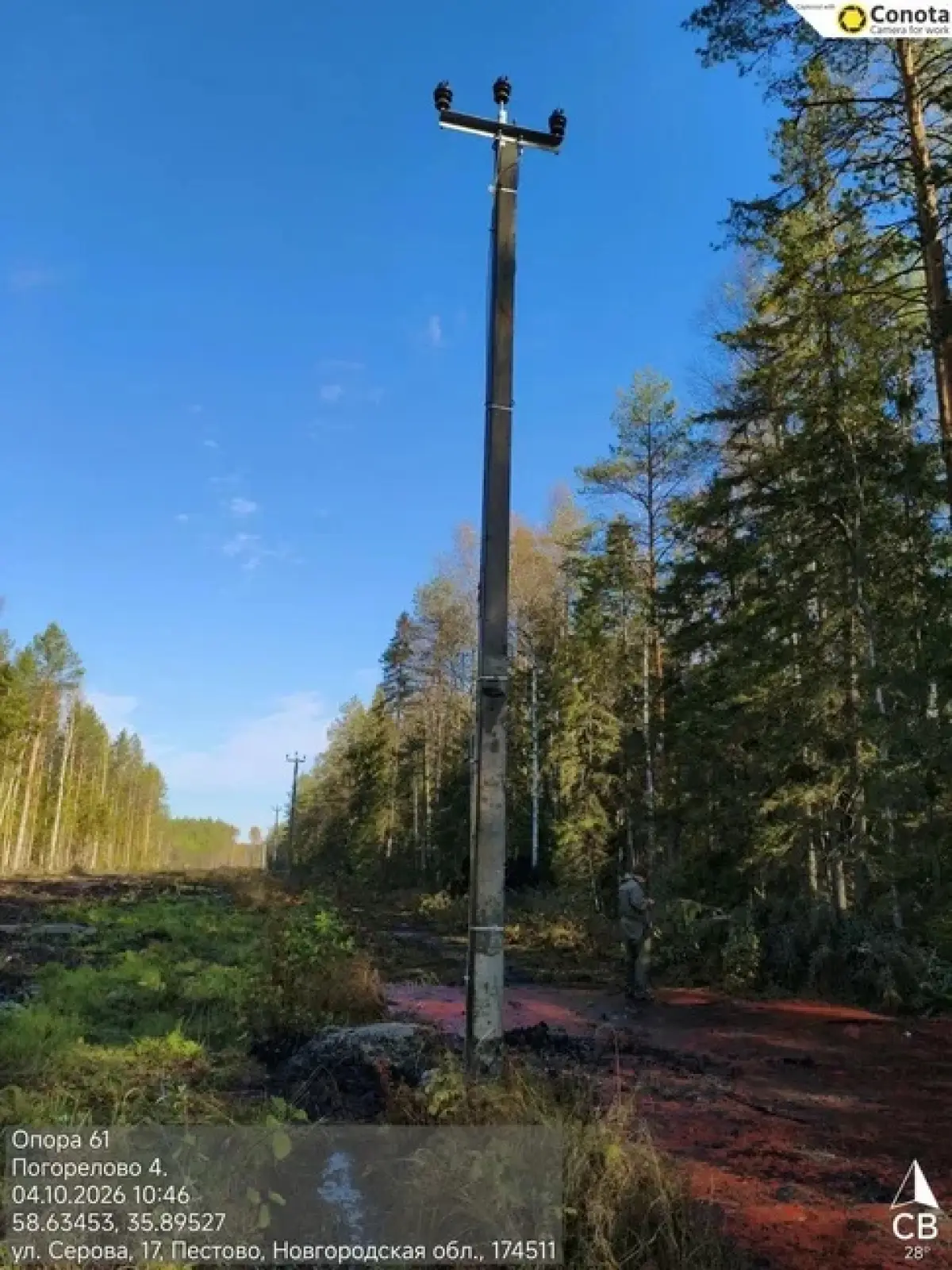

В 2026 году энергетики модернизировали 77,3 км линий электропередачи из плановых 138,9.
На данный момент из запланированных 11 линий на четырёх — в Окуловском, Валдайском, Мошенском и Крестецком округах — работы выполнены. На семи линиях работы продолжаются. Их обещают завершить до конца 2026 года.
В итоге более качественное электроснабжение получат порядка 4000 жителей региона, проживающих в 127 населённых пунктах восьми округов.

Подводя промежуточные итоги, можно отметить, что результат снижения аварийности на линиях после реконструкции достигает 70%.
Так, в рамках реализации программы в этом году фактически заново построили линию электропередачи в Батецком округе.

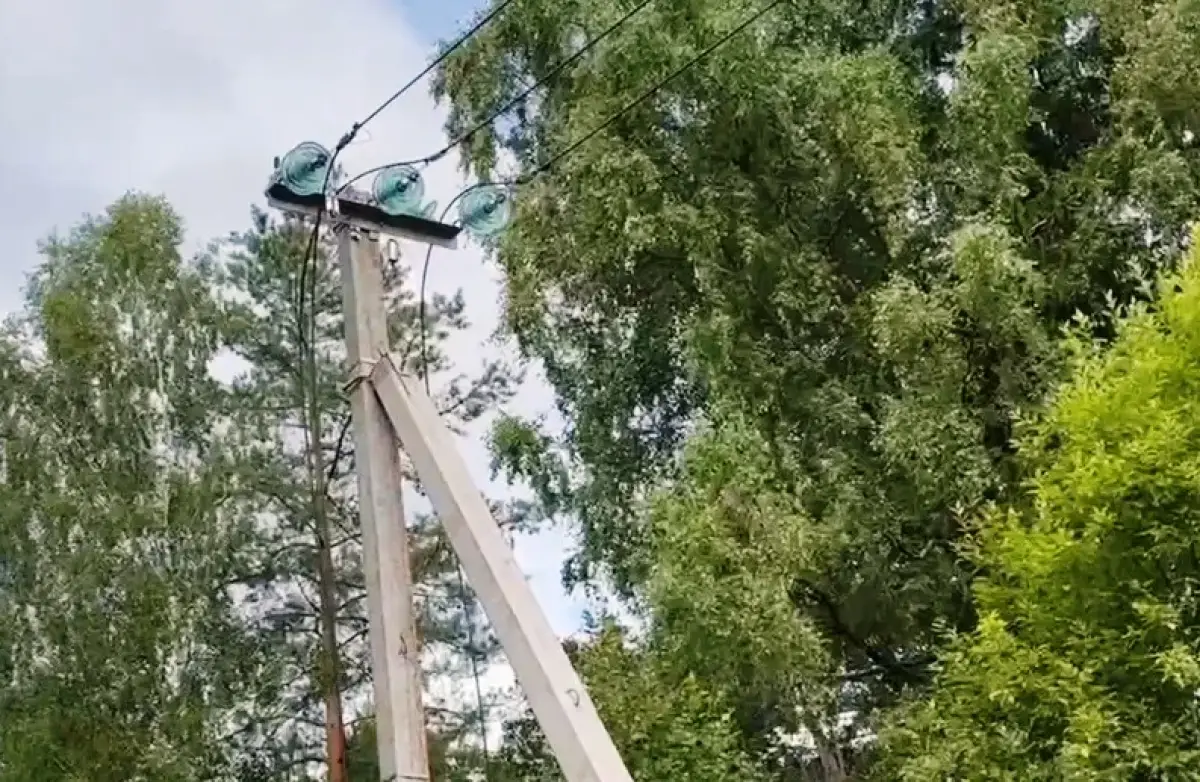

Масштабную реконструкцию провели на линии «Угловка».

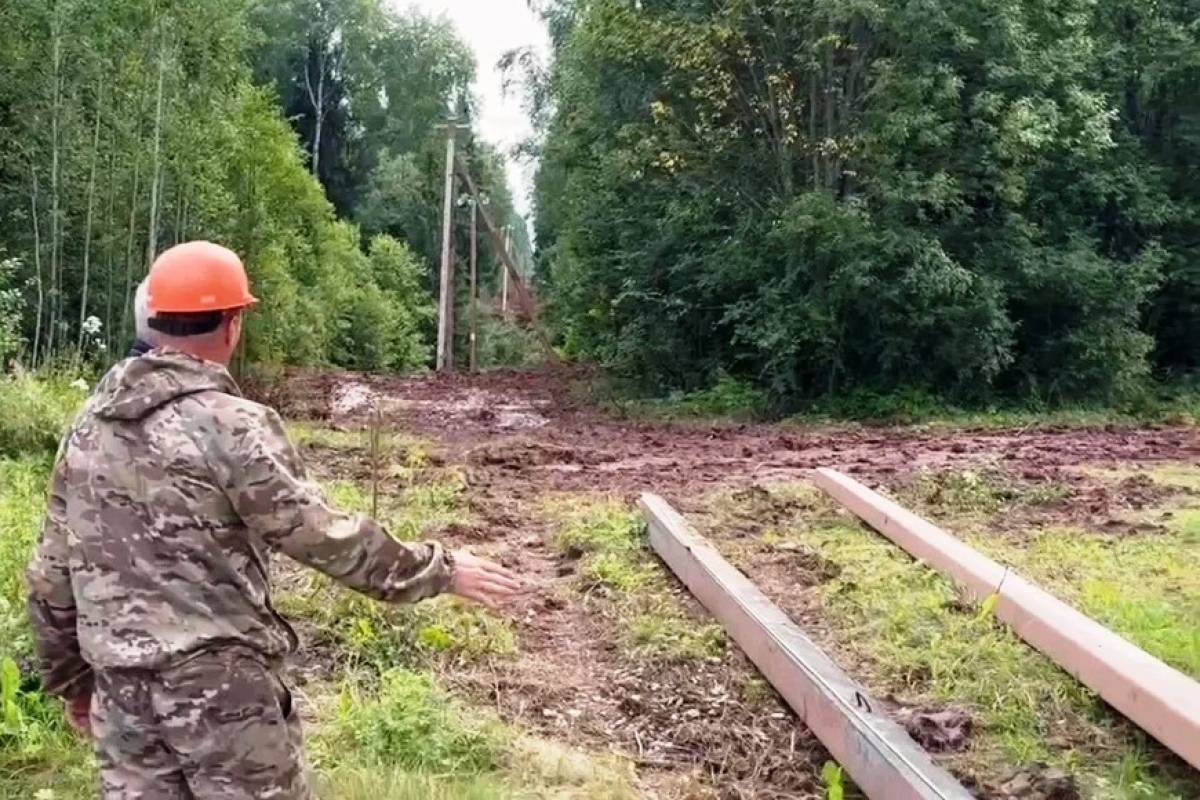

Дополнительно к работам по реконструкции, энергетики выполнят рекордный объем расчистки ЛЭП от древесно-кустарниковой растительности в 4 413 га, сейчас выполнение составляет 3 914 га.
«Это только начало большого пути», - отметили в правительстве региона. Программу по повышению надёжности электроснабжения будут реализовать в Новгородской области до 2028 года включительно, по утверждённому плану.
Реконструкция охватывает 41 линию электропередач, при общей длине реконструируемых участков 634,9 км, 422 населённых пункта и 17700 жителей.

Кроме того, активную работу в части удаления стенки леса от охранной зоны ЛЭП проводит министерство природных ресурсов и экологии Новгородской области. В декларации на заготовку древесины на период 2027 года арендаторы лесных участков включают площади, прилегающие к ЛЭП, что, также позволит снизить количество аварий из-за массового падения деревьев.
